迎宾大道改造项目概况及进展情况
迎宾大道改造项目为亚行贷款项目,项目改造道路全长8.687公里,项目总投资6916.7万元。招标控制价审定金额为5207.9万元,中标金额为4794.81万元,中标单位为黑龙江省建筑安装集团有限公司。
项目原建设期为2024年至2025年底,为最大程度减轻交通压力,建设单位多次组织施工单位、设计单位与建立单位对施工方案进行优化调整,采取分幅施工、施工阶段半幅封闭方式,使原有双向四车道改为半幅双向两车道通行,两车道中央放置塑料反光锥筒进行分离,减少车辆干扰,同时为了保证施工及交通安全,施工区域车辆行驶严格按照交通限速标志进行管控。力争在2025年10月底车辆可以正常通行。
项目已于2025年4月9日完成图纸会审;2025年4月21日发布了临时封道公告。现施工单位管理人员已全部到齐,施工材料和施工设备都已准备完毕,只待公告期结束即可开工建设。
项目初设总投资6916.7万元,资金来源为亚行贷款5374.44万元、地方政府配套1542.26万元。该项目起点双鸭山哈同高速收费站,终点为民生大街,全长8.687千米,机动车道改造总面积为164205平方米,其中机动车道铣刨罩面面积为108876米,机动车道新建面积为42656平方米,机动车道换板面积为12673米。人行道改造总面积为26658平方米,其中人行道新建面积为15995平方米,人行道更换面层人行道板面积为10663平方米。

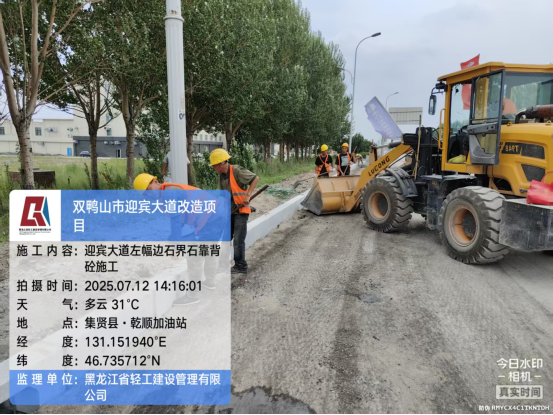

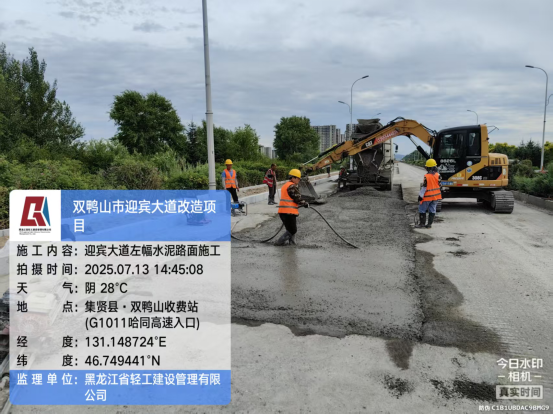

项目于2025年4月26开工建设,预计2025年9月初主路通车。截至目前,已完成中粒式沥青混凝土(AC-20F 厚度:6cm),82527平方米;中粒式沥青混凝土(AC-16C掺4%SBS改性剂,厚度:4cm,)82527平方米;完成主路破除11960平方米;新建结构29636.55平方米;路边石安装12000延长米;界石安装12000延长米;西侧单幅道路全线已完成铺装,并已开放通行。累计完成工程总量约60%,完成投资约2353万元。
迎宾大道目前为双鸭山市对外的主要交通要道,是承载着双鸭山对外经济的主要通道,迎宾大道改造工程的实施,一来可提高城市形象,增加游客对双鸭山的评价,二来提高车辆通行舒适度、为运输业的发展提供便利条件。本项目的建设是双鸭山市民生工程的重要组成部分,关系到项目区域居民生活、居住和出行等切身利益,是双鸭山市为改善城乡居民生产、生活环境的重要战略部署,对改善民生、促进社会和谐稳定发展具有重要意义。
双鸭山市住房和城乡建设局
2025年7月15日
